Chính thức công khai 62 dự án điện gió không thể về đích trước ngày 1/11/2021

Theo báo cáo của EVN với Bộ Công thương, có 62 dự án điện gió với công suất 3479,45 MW đã không vận hành trước ngày 1/11/2021.
Chính thức công khai 62 dự án điện gió không thể về đích trước ngày 1/11/2021

Trong báo cáo vừa được Tập đoàn Điện lực Việt Nam, EVN gửi tới Bộ Công thương ngày 2/11 đã liệt kê chi tiết hiện trạng các dự án điện gió.

Theo đó, có 146 dự án điện gió, công suất 8.171 MW đã ký hợp đồng mua bán điện (PPA) với EVN.

Tuy nhiên, tới hết ngày 31/10/2021 - là thời điểm cuối cùng để công nhận Ngày vận hành thương mại của các dự án điện gió để được hưởng giá mua điện theo quyết định 39/2018/QĐ-TTg thì vẫn có 62 dự án điện gió đã không thể vận hành.

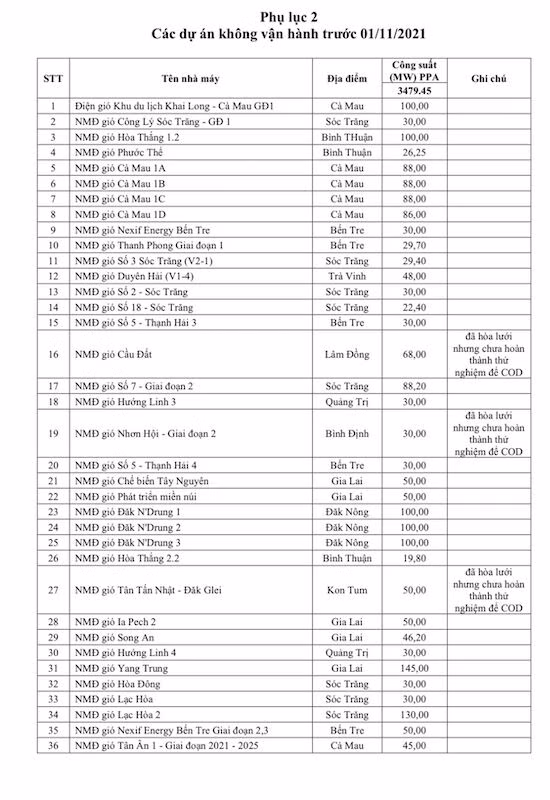

Danh tính 62 dự án này theo báo cáo của EVN như sau:

Xem thêm

Có thể bạn quan tâm

"Đoàn kết, đoàn kết, Đại đoàn kết - Thành công, thành công, Đại thành công" đã trở thành chân lý, thành lẽ sống của dân tộc Việt Nam

Tổng Bí Thư Tô Lâm: Mỗi người dân Việt Nam đều chung một quyết tâm vì tương lai phồn vinh của đất nước

Theo Tổng Bí thư Tô Lâm, chính sự đoàn kết mà dân tộc ta đã làm nên những điều tưởng chừng không thể, từ chiến thắng trong các cuộc chiến tranh giải phóng dân tộc vĩ đại, bảo vệ vững chắc độc lập, chủ quyền, toàn vẹn lãnh thổ đến vươn mình thoát khỏi nghèo nàn, lạc hậu...
