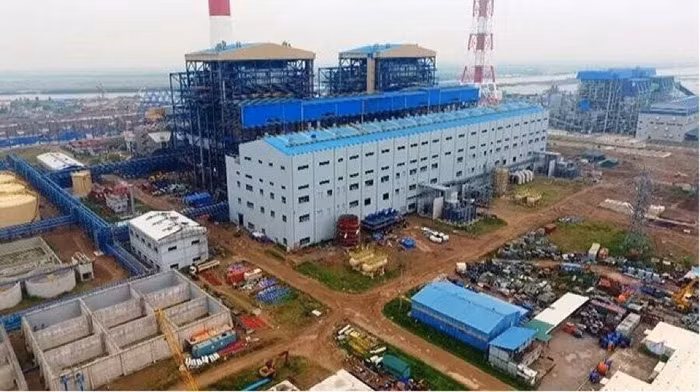

Chậm tiến độ sau hàng loạt sai phạm, Nhiệt điện Thái Bình 2 bị thúc tiến độ

Hiện, dự án đang bị đình trệ do vướng mắc về cơ chế và giải ngân nên các đơn vị và nhà thầu không có vốn để tiếp tục thực hiện dự án.
Chậm tiến độ sau hàng loạt sai phạm, Nhiệt điện Thái Bình 2 bị thúc tiến độ

Nhà máy nhiệt điện Thái Bình 2 có chủ đầu tư là Tập đoàn Dầu khí quốc gia Việt Nam, tổng thầu EPC là Tổng công ty Xây lắp dầu khí Việt Nam, quy mô công suất gồm 2 tổ máy là 1.200 MW, điện năng sản xuất là 7,2 tỷ kWh/năm, điều chỉnh lần 2 (sau VAT) lên 41.799 tỷ đồng.

Tình hình triển khai dự án, tiến độ tổng thể dự án đạt khoảng 86%, trong đó thiết kế  đạt 99,8%, ký các hợp đồng mua sắm đạt 99,7%, gia công và chế tạo đạt hơn 94%, thi công đạt khoảng 84,1%, chạy thử khoảng 12,7%. Nhưng do vướng mắc về cơ chế và giải ngân nên dự án có nguy có chậm tiên độ.

Thứ trưởng Bộ Công Thương Đặng Hoàng An cho rằng, nếu không tiếp tục thực hiện dự án sẽ gây lãng phí rất lớn cho đất nước bởi đây là công trình trọng điểm quốc gia, còn nếu làm chậm thì tổng mức đầu tư lại càng tăng. Do đó, không còn con đường nào khác là phải sớm có giải pháp quyết liệt để hoàn tất dự án này. “Càng để lâu dự án này càng thiệt hại. Vấn đề là phải quyết tâm thực hiện”, Thứ trưởng Đặng Hoàng An nói.

Dự án Nhà máy nhiệt điện Thái Bình 2 là dự án điện trọng điểm quốc gia có vai trò quan trọng khi hoàn thành sẽ cung cấp điện cho khu vực duyên hải và cả nước. Hiện nay khối lượng hoàn thành đạt trên 86%, tuy nhiên do có nguyên nhân khách quan và chủ quan, kể cả trước đây có vi phạm nên dự án dừng lại một thời gian, gây thiệt hại lớn.

Để giải quyết vấn đề, Chính phủ đã báo cáo, được cấp có thẩm quyền cho phép PVN tiếp tục thực hiện dự án, tiếp tục sử dụng nguồn vốn của PVN để hoàn thành dự án. Do vậy, không vì những vi phạm trước đây mà không tiếp tục thực hiện dự án, gây tổn thất cho đất nước. Bởi khi đưa dự án vào thực hiện sẽ có đóng góp lớn cho an ninh năng lượng quốc gia và ngân sách địa phương. Dự án đi vào vận hành sẽ đóng góp sản lượng điện hằng năm 7,2 tỷ kWh, nộp ngân sách khoảng 1.000 tỷ đồng, tạo công ăn việc làm cho khoảng 1.000 lao động thường xuyên.

Các bộ, ngành có liên quan sẽ phai rkhẩn trương tổ chức rà soát lại các văn bản pháp lý liên quan đến dự án để có hướng xử lý nhằm sớm hoàn thành dự án, không để kéo dài, góp phần nhanh chóng đưa dự án đi vào hoạt động, thực hiện nhiệm vụ phát triển kinh tế - xã hội và giảm tác động tiêu cực của đại dịch COVID-19.

Tập đoàn Dầu khí quốc gia Việt Nam và tổng thầu sẽ phải chịu trách nhiệm về xuất xứ và chất lượng máy móc thiết bị của dự án.

Dự kiến tiến độ hoàn thành nhà máy vào năm 2022 với điều kiện các cơ chế được cấp có thẩm quyền tháo gỡ.

Xem thêm

Có thể bạn quan tâm

Shark Bình bị khởi tố, bắt tạm giam

Shark Nguyễn Hoà Bình bị bắt vì tội gì?

Ông Nguyễn Hòa Bình (Shark Bình) bị khởi tố, bắt tạm giam về tội Lừa đảo chiếm đoạt tài sản và tội Vi phạm quy định về kế toán gây hậu quả nghiêm trọng...

Tổng Bí thư Tô Lâm phát biểu chỉ đạo Đại hội

Tổng Bí thư Tô Lâm: Đất nước đã "hàng thẳng, lối thông" thì bây giờ phải "bước đều, bước vững chắc"

Phát biểu tại Đại hội Đại biểu Đảng bộ Chính phủ lần thứ nhất, nhiệm kỳ 2025 - 2030, Tổng Bí thư Tô Lâm cho rằng, đây là lúc phải nắm bắt được thời cơ, đi tắt đón đầu bằng trí tuệ Việt Nam kết hợp với tri thức tiến bộ của nhân loại, sớm tạo lập trạng thái "tự chủ chiến lược"...

Trưởng Ban Tổ chức Trung ương Lê Minh Hưng trao quyết định của Bộ Chính trị điều động, chỉ định ông Hoàng Văn Nghiệm giữ chức Bí thư Tỉnh ủy Sơn La

Chân dung Bí thư Tỉnh ủy Sơn La Hoàng Văn Nghiệm

Bộ Chính trị điều động, chỉ định Bí thư Tỉnh ủy Lạng Sơn Hoàng Văn Nghiệm giữ chức Bí thư Tỉnh ủy Sơn La nhiệm kỳ 2025-2030 từ ngày 15/10, đồng thời chỉ định ông Nghiệm tham gia Đảng ủy Quân khu 2...
