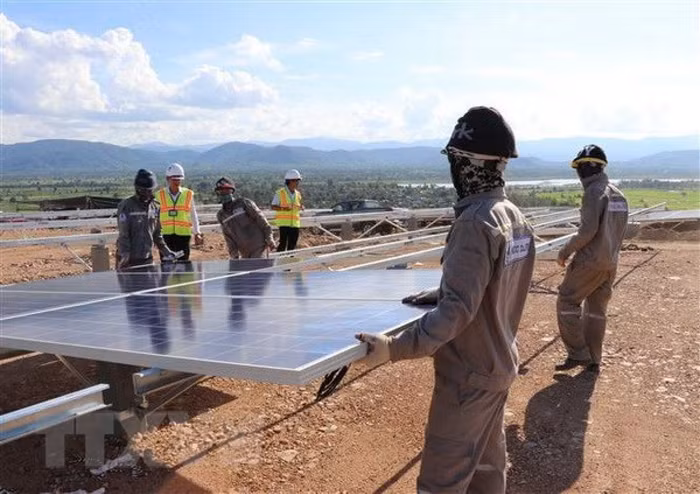

Gần 20.000 tỷ đồng đầu tư vào các dự án điện Mặt Trời tại Tây Ninh

Đến nay Tây Ninh đã có 9/10 dự án điện mặt trời khởi công xây dựng, phấn đấu hoàn thành đưa vào phát điện trước tháng 6/2019.
Gần 20.000 tỷ đồng đầu tư vào các dự án điện Mặt Trời tại Tây Ninh

Tính đến cuối tháng 9, Tây Ninh đã có 8 nhà đầu tư đang triển khai thực hiện 10 dự án điện năng lượng mặt trời tại 4 huyện Trảng Bàng, Bến Cầu, Tân Châu và Dương Minh Châu với tổng công suất phát điện là 808 MW, tổng mức đầu tư là 19.646,4 tỷ đồng và tổng diện tích đất sử dụng cho các dự án là 1.083 ha, trong đó, gần 900 ha là sử dụng đất bán ngập trong lòng hồ Dầu Tiếng.

Đến nay Tây Ninh đã có 9/10 dự án khởi công xây dựng, phấn đấu hoàn thành đưa vào phát điện trước tháng 6/2019.

Cụ thể, Nhà máy điện mặt trời TTC số 1 và TTC số 2 (Thuộc Công ty cổ phần Đầu tư năng lượng xanh TTC) có tổng công suất thiết kế 98 MW, nguồn vốn đầu tư hơn 2.675 tỷ đồng, sử dụng 128,45 ha đất tại kho cảng Thành Thành Công thuộc xã An Hòa, huyện Trảng Bàng.

Hai dự án trên được khởi công vào tháng 5 và tháng 7/2018. Trong đó, Nhà máy điện mặt trời TTC số 1 đã hoàn thành khoảng 45% khối lượng xây dựng công trình. Cả 2 dự án dự kiến sẽ đưa vào phát điện vào tháng 5/2019.

Dự án năng lượng mặt trời Dầu Tiếng 1, Dầu Tiếng 2 và Dầu Tiếng 3 (thuộc Công ty cổ phần Năng lượng Dầu Tiếng Tây Ninh), có tổng công suất thiết kế 500 MW, tổng nguồn vốn đầu tư gần 12.760 tỷ đồng, sử dụng 720 ha đất bán ngập hồ Dầu Tiếng thuộc các xã Tân Hưng, Tân Phú (huyện Tân Châu) và xã Suối Đá (huyện Dương Minh Châu). Các dự án trên được khởi công vào đầu tháng 9 vừa qua và dự kiến hoàn thành vào phát điện tháng 6/2019.

Nhà máy điện mặt trời HCG Tây Ninh và dự án Khu thương mại công nghiệp và năng lượng Hoàng Thái Gia có tổng công suất 100 MW, nguồn vốn đầu tư 2.406 tỷ đồng, sử dụng 116,3 ha đất tại Khu kinh tế cửa khẩu Mộc Bài, thuộc 2 xã Tiên Thuận và Lợi Thuận, huyện Bến Cầu. Dự án khởi công vào tháng 9/2018, dự kiến hoàn thành tháng 6/2019...

Để các dự án năng lượng mặt trời sớm phát điện, hòa vào mạng lưới điện quốc gia đạt hiệu quả, tại Hội nghị Ban Chấp hành Đảng bộ tỉnh lần thứ 34 vừa qua, Bí thư Tỉnh ủy Tây Ninh Trần Lưu Quang yêu cầu Ban Cán sự Đảng UBND tỉnh quan tâm chỉ đạo các địa phương, sở, ngành có liên quan và chủ đầu tư khẩn trương phối hợp tháo gỡ khó khăn, vướng mắc, đẩy nhanh tiến độ đền bù, giải phóng mặt bằng để đẩy nhanh tiến độ thi công dự án.

Đồng thời, tăng cường kiểm tra, hướng dẫn các chủ đầu tư, nhà thầu nước ngoài đang thi công các dự án trong khu đất bán ngập hồ Dầu Tiếng, thực hiện nghiêm túc các quy định về sử dụng lao động người nước ngoài theo đúng quy định của pháp luật.

Theo Lê Đức Hoành/TTXVN

Có thể bạn quan tâm

VACOD-HBA giúp doanh nghiệp “gỡ” nút thắt đất đai

VACOD-HBA giúp doanh nghiệp “gỡ” nút thắt đất đai

Chủ trì Chương trình Bữa sáng Doanh nhân ngày 20/12, Chủ tịch VACOD – HBA TS. Nguyễn Hồng Sơn đặt trọng tâm vào cuộc toạ đàm chuyên đề về những thay đổi quan trọng của Luật Đất đai 2024 với Nghị quyết 254/2025/QH15 vừa được thông qua, giải quyết mối quan tâm sát sườn của cộng đồng doanh nghiệp…

Tổng Bí thư Tô Lâm phát biểu khai mạc Hội nghị lần thứ 15 Khóa 13

Tổng Bí thư Tô Lâm: Công tác chuẩn bị, giới thiệu nhân sự Ban chấp hành Trung ương khóa 14 là nhiệm vụ đặc biệt hệ trọng

Hội nghị Trung ương 15 sẽ tập trung giải quyết ba nội dung lớn, quan trọng, đó là nhóm vấn đề về công tác nhân sự Đại hội 14 của Đảng, nhóm vấn đề về Dự thảo nội dung các Văn kiện trình Đại hội 14 của Đảng, các công việc để tổ chức Đại hội 14 của Đảng...

HBA-VACOD đẩy mạnh chiến lược “Go Global” hỗ trợ cộng đồng doanh nghiệp Việt

HBA-VACOD đẩy mạnh chiến lược “Go Global” hỗ trợ cộng đồng doanh nghiệp Việt

Không chỉ dừng ở vai trò kết nối kinh doanh, hoạt động ngoại giao của HBA–VACOD đang vượt khỏi khuôn khổ hiệp hội doanh nghiệp. Cách tiếp cận chủ động, bám sát định hướng của Đảng, Nhà nước hai hiệp hội ngày càng khẳng định tiếng nói đại diện cộng đồng doanh nghiệp trong tiến trình hội nhập quốc tế…
