Công bố Kết luận thanh tra tại Dự án Đạm Ninh Bình: Quá nhiều vấn đề!

Bộ Công Thương vừa công bố Kết luận về thanh tra công tác quản lý đầu tư xây dựng Dự án Nhà máy sản xuất Đạm Ninh Bình và hoạt động sản xuất kinh doanh của Công ty trách nhiệm hữu hạn một thành viên Đ
Công bố Kết luận thanh tra tại Dự án Đạm Ninh Bình: Quá nhiều vấn đề!

Kết luận đã chỉ ra một số sai phạm, khuyết điểm trong công tác quản lý đầu tư xây dựng và hoạt động sản xuất kinh doanh tại dự án này.

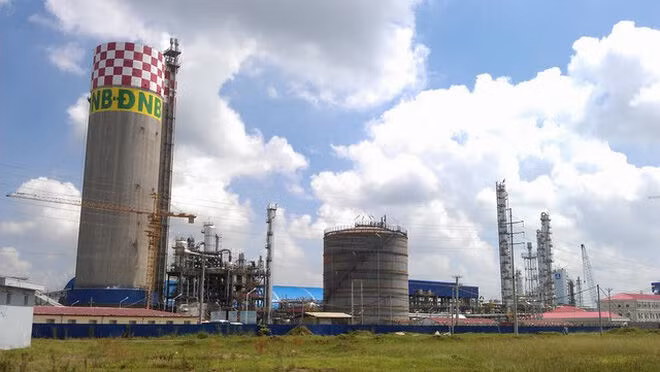

Dự án Nhà máy sản xuất Đạm Ninh Bình có tổng mức đầu tư là 667 triệu USD, công suất thiết kế 560.000 tấn Urê/năm được xây dựng tại Khu công nghiệp Khánh Phú, tỉnh Ninh Bình. Chủ đầu tư là Tập đoàn Hóa chất Việt Nam, Nhà thầu EPC là Tổng công ty Thiết kế và Thầu khoán Hoàn Cầu, Trung Quốc.

Dự án được khởi công ngày 10/5/2008 và được Nhà thầu EPC bàn giao quyền chỉ huy Nhà máy cho Ban quản lý dự án Nhà máy Đạm Ninh Bình ngày 23/9/2012. Ban quản lý dự án Nhà máy Đạm Ninh Bình giao tạm thời nguyên trạng Nhà máy cho Công ty trách nhiệm hữu hạn một thành viên Đạm Ninh Bình tiếp nhận, quản lý và vận hành từ ngày 15/10/2012 cho đến nay.

Kết luận thanh tra đã chỉ ra một số sai phạm, khuyết điểm trong công tác quản lý đầu tư xây dựng Dự án Nhà máy sản xuất Đạm Ninh Bình và hoạt động sản xuất kinh doanh của Công ty trách nhiệm hữu hạn một thành viên Đạm Ninh Bình như:

- Tổng công ty Hóa chất Việt Nam (nay là Tập đoàn Hóa chất Việt Nam) phê duyệt điều chỉnh dự án trên cơ sở kết quả đánh giá hiệu quả tài chính thấp, tiềm ẩn nhiều yếu tố rủi ro, công tác dự báo còn hạn chế.

- Bổ nhiệm Giám đốc Ban quản lý dự án chưa chưa tuân thủ quy định.

- Chủ đầu tư cấp than cho nhà thầu phục vụ chạy thử vượt so với Hợp đồng EPC. Qua nhiều lần đàm phán Chủ đầu tư và Nhà thầu vẫn chưa thống nhất được giá trị và trách nhiệm của mỗi bên đối với lượng than chạy thử cấp vượt. Hợp đồng EPC còn có điểm bất lợi cho Chủ đầu tư về trách nhiệm của Nhà thầu khi vượt lượng than chạy thử. Đây là một trong số các nguyên nhân của việc chưa quyết toán được Hợp đồng EPC.

- Nhà thầu EPC thi công chậm tiến độ so với Hợp đồng đã ký là 420 ngày. Do thời gian thi công chậm 420 ngày nên phát sinh chi phí, riêng số tiền lãi vay đã trả trong thời gian Hợp đồng EPC bị kéo dài là 527 tỷ đồng. Đến nay Chủ đầu tư và Nhà thầu đã tiến hành đàm phán qua nhiều phiên nhưng việc xác định giá trị phạt chậm tiến độ theo quy định của Hợp đồng EPC chưa được hai bên thống nhất.

- Chủ đầu tư nhận bàn giao tạm thời nguyên trạng nhà máy từ Nhà thầu khi các thông số kỹ thuật chưa đạt theo Báo cáo nghiên cứu khả thi của dự án và Hợp đồng EPC đã ký. Dây chuyền thiết bị hoạt động chưa ổn định, số ngày chạy máy và công suất không đạt theo Báo cáo nghiên cứu khả thi được phê duyệt.

- Đến thời điểm hiện tại, sau hơn 4 năm vận hành thương mại nhưng Chủ đầu tư và Nhà thầu chưa tiến hành ký nghiệm thu bàn giao Dự án chính thức và vẫn đang trong quá trình tiếp tục đàm phán để xử lý các tồn tại của Dự án. Chủ đầu tư và Nhà thầu vẫn chưa thống nhất được trách nhiệm của mỗi bên đối với những vấn đề phát sinh trong quá trình thực hiện hợp đồng nên Dự án chưa được quyết toán.

- Nhà máy đi vào sản xuất từ năm 2012, tuy nhiên còn tồn tại một số nội dung thuộc Hợp đồng EPC chưa được khắc phục hoàn thiện phải loại trừ khỏi quyết toán Hợp đồng EPC đối với các công việc về xây dựng, cơ khí, điện, đo lường, sửa chữa, giá trị bồi thường các thông số không đạt giá trị đảm bảo và công việc không được nghiệm thu với tổng số tiền 2 triệu USD và 114 tỷ đồng.

 - Tập đoàn Hóa chất Việt Nam và Ban quản lý dự án Nhà máy Đạm Ninh Bình và Công ty TNHH MTV Đạm Ninh Bình chưa kịp thời xử lý những thay đổi phát sinh, còn một số thiếu sót trong chỉ đạo, kiểm tra, đôn đốc, giám sát việc thực hiện Dự án.

- Kết quả sản xuất kinh doanh của Công ty trách nhiệm hữu hạn một thành viên Đạm Ninh Bình liên tục lỗ từ năm 2012 đến năm 2015. Theo Báo cáo nghiên cứu khả thi lỗ kế hoạch được đặt ra trong 3 năm đầu là 47.910.220 USD tương đương với 1.025 tỷ đồng (quy đổi theo tỷ giá ngày 31/12/2014). Trên thực tế, tổng lỗ lũy kế từ khi Nhà máy đi vào sản xuất năm 2012 đến ngày 31/12/2014 theo báo cáo tài chính ghi nhận là 1.719 tỷ đồng, vượt so với số lỗ kế hoạch là 694 tỷ đồng. Cũng theo Báo cáo nghiên cứu khả thi, từ năm thứ 4 trở đi nhà máy sẽ có lãi nhưng thực tế năm 2015 (năm thứ 4) Công ty lỗ 364 tỷ đồng. Như vậy, đến thời điểm hiện tại, Dự án không có hiệu quả về kinh tế, dẫn đến tình trạng tạm dừng sản xuất, người lao động thực hiện nghỉ luân phiên, không đảm bảo hiệu quả về mặt xã hội.

Bộ Công Thương yêu cầu Tập đoàn Hóa chất Việt Nam, Ban quản lý dự án Nhà máy Đạm Ninh Bình và Công ty trách nhiệm hữu hạn một thành viên Đạm Ninh Bình kiểm điểm làm rõ trách nhiệm tập thể, cá nhân có liên quan đến những sai phạm, khuyết điểm; xử lý theo thẩm quyền hoặc kiến nghị cấp có thẩm quyền xử lý theo quy định của pháp luật. Bộ đã giao các đơn vị chức năng của Bộ đề xuất giải pháp khắc phục khó khăn, ổn định sản xuất của Công ty trách nhiệm hữu hạn một thành viên Đạm Ninh Bình, không để thất thoát tài sản của Nhà nước, đảm bảo quyền lợi của người lao động; đôn đốc, giám sát việc thực hiện Kết luận thanh tra.

Có thể bạn quan tâm

Sửa Luật Chứng khoán: Cải cách thủ tục, không hạ chuẩn để bảo vệ tối đa quyền lợi nhà đầu tư

Sửa Luật Chứng khoán: Cải cách thủ tục, không hạ chuẩn để bảo vệ tối đa quyền lợi nhà đầu tư

Dù có ý kiến đại biểu nêu về việc chưa có điều cụ thể quy định rõ vai trò của nhà nước trong bảo vệ quyền lợi nhà đầu tư, nhưng toàn bộ quá trình và các điều kiện của Luật Chứng khoán chính là nhằm bảo vệ quyền lợi chính đáng của nhà đầu tư, đặc biệt là các nhà đầu tư nhỏ lẻ...

VACOD-HBA đẩy mạnh kết nối, đồng hành cùng doanh nghiệp vươn ra quốc tế

VACOD-HBA đẩy mạnh kết nối, đồng hành cùng doanh nghiệp vươn ra quốc tế

Chủ trì Chương trình Bữa sáng doanh nhân ngày 24/10, Chủ tịch VACOD-HBA TS Nguyễn Hồng Sơn điểm lại kết quả  loạt hoạt động kết nối doanh nghiệp, trao đổi nhiệm vụ trọng tâm cuối năm 2026, năm 2027, tạo điều kiện gợi mở cơ hội đưa doanh nghiệp Việt tiếp cận thị trường quốc tế trong đó có Ấn Độ…

Tổng thuật: Hội nghị Kết nối và phát triển doanh nghiệp 2026

Tổng thuật: Hội nghị Kết nối và phát triển doanh nghiệp 2026

Từ Chương trình GoGlobal đến những không gian kinh tế mới trong nước, Hội nghị Kết nối và phát triển doanh nghiệp 2026 do VACOD tổ chức tại Khánh Hòa mở ra nhiều góc nhìn về cách doanh nghiệp Việt nâng sức cạnh tranh, mở rộng thị trường và tham gia sâu hơn vào chuỗi giá trị…

Xoá mã số thuế: Không thể bỏ qua trách nhiệm của doanh nghiệp, hộ kinh doanh khi chấm dứt hoạt động

Xoá mã số thuế: Không thể bỏ qua trách nhiệm của doanh nghiệp, hộ kinh doanh khi chấm dứt hoạt động

Chiến dịch “Làm sạch mã số thuế - Tháo gỡ điểm nghẽn trong kinh doanh” được ngành Thuế triển khai rộng rãi theo Quyết định 595/QĐ-CT nhằm chuẩn hóa dữ liệu người nộp thuế, rà soát hơn 617.000 mã số thuế tồn đọng và hỗ trợ doanh nghiệp quay lại hoặc rời thị trường đúng quy định...

Phó Thủ tướng thường trực Phạm Gia Túc

5 lĩnh vực ưu tiên hợp tác trong quan hệ Việt Mỹ thời gian tới

Ưu tiên hàng đầu của quan hệ Việt - Mỹ chính là công nghệ cao, đặc biệt là bán dẫn, trí tuệ nhân tạo và dữ liệu; năng lượng sạch và chuyển đổi xanh; phát triển chuỗi cung ứng bền vững; tài chính, đổi mới sáng tạo và khởi nghiệp; giáo dục và đào tạo nguồn nhân lực chất lượng cao…
