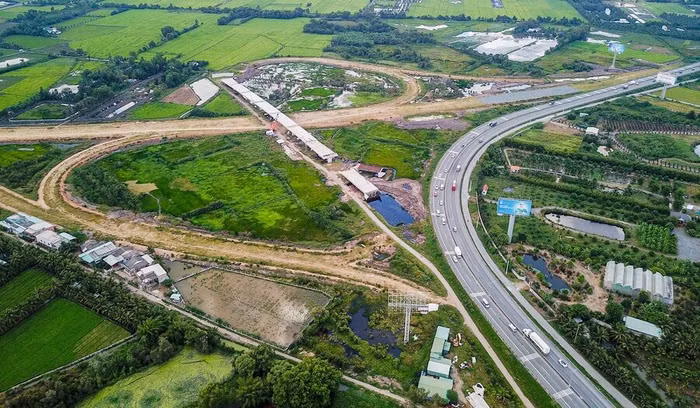

Kiểm toán chỉ ra hàng loạt sai phạm ở các dự án BOT, BT

Kiểm toán Nhà nước vừa gửi đến Quốc hội kết quả kiểm toán trong năm 2019. Trong đó, cơ quan kiểm toán tiếp tục chỉ ra nhiều bất cập, vi phạm trong các dự án BT, BOT.
Kiểm toán chỉ ra hàng loạt sai phạm ở các dự án BOT, BT

Nhiều dự án thu phí BOT hoàn vốn công trình không thuộc dự án

Kết quả kiểm toán 09 dự án BOT trong năm 2019, Kiểm toán Nhà nước thấy rằng: Bộ Giao thông vận tải cho phép lập dự án BOT trước khi Chính phủ chấp thuận chủ trương dự án, không thực hiện quy trình lập, phê duyệt và công bố danh mục dự án BOT, phê duyệt dự án trước khi có Báo cáo đánh giá tác động môi trường; không công bố danh mục dự án, không tổ chức đấu thầu rộng rãi để lựa chọn nhà đầu tư và hầu hết chỉ định nhà thầu thi công.

Đáng chú ý, Kiểm toán Nhà nước phát hiện hàng loạt dự án xác định sai tăng tổng mức đầu tư. Cụ thể, Dự án đầu tư xây dựng tuyến đường bộ ven biển đoạn qua địa bàn thành phố Hải Phòng và 9 km trên địa bàn tỉnh Thái Bình theo hình thức đối tác công tư 45,4 tỷ đồng, Dự án Đường cao tốc Trung Lương - Mỹ Thuận giai đoạn 1 theo hình thức BOT (kiểm toán đợt 2) 61,9 tỷ đồng…

Ngoài ra, Kiểm toán Nhà nước phát hiện có dự án sử dụng nguồn vốn thu phí BOT để hoàn vốn cho hạng mục không thuộc dự án. Đó là Dự án BOT An Sương - An Lạc. Dự án này sử dụng nguồn vốn thu phí BOT để hoàn vốn cho hạng mục cầu Tân Kỳ Tân Quý không thuộc trên tuyến đường dự án với tổng mức đầu tư 312 tỷ đồng. Đến 31/12/2018, chi phí đầu tư đã thanh toán cho hạng mục này 91 tỷ đồng, tổng vốn thanh toán 103 tỷ đồng.

Theo Kiểm toán Nhà nước, công tác nghiệm thu, thanh toán tại các dự án BOT còn sai sót. Kết quả kiểm toán các dự án BOT trong năm 2019 đã giảm trừ chi phí đầu tư thực hiện 665 tỷ đồng, gồm: Sai khối lượng 74 tỷ đồng, sai đơn giá 186 tỷ đồng, sai khác 404 tỷ đồng.

Kết quả kiểm toán đã kiến nghị xử lý 925 tỷ đồng, trong đó có dự án tỷ lệ xử lý lớn, như dự án cải tạo nâng cấp luồng sông Sài Gòn, cao tốc Trung Lương - Mỹ Thuận, dự án nâng cấp tuyến đường Pháp Vân - Cầu Giẽ (thành phố Hà Nội)…

Đặc biệt, kiểm toán cũng kiến nghị giảm thời gian thu phí hoàn vốn của 7/9 dự án với 56,4 năm so với phương án ban đầu.

Kiểm toán 29 dự án BT

Kết quả kiểm toán 29 dự án BT  tại các địa phương, Kiểm toán Nhà nước cũng phát hiện nhiều sai sót.

Trong đó thành phố Hà Nội có 5 dự án, Bắc Ninh và TPHCM mỗi địa phương 4 dự án, kiểm toán phát hiện hầu hết các dự án đều chỉ định nhà đầu tư; có dự án chỉ định nhà đầu tư sau khi triển khai thi công. Các dự án chủ yếu do nhà đầu tư đề xuất và đưa vào danh mục đầu tư, chuyển đổi hình thức đầu tư từ sử dụng vốn ngân sách nhà nước sang hình thức đối tác công tư (PPP). Dự án Công viên hồ điều hòa Văn Miếu và dự án đầu tư xây dựng Nhà máy nước mặt thành phố Bắc Ninh do nhà đầu tư đề xuất không lấy ý kiến các bộ, ngành theo quy định.

Việc phê duyệt điều chỉnh một số nội dung không đúng quy định và còn sai sót. Điển hình là Dự án xây dựng đường kết nối với cầu Phú Mỹ. Dự án này có tổng mức đầu tư điều chỉnh tăng chưa đúng 226 tỷ đồng, trong đó có lý do tính sai thời điểm giá gốc của chi phí bù giá nguyên, nhiên, vật liệu; sai đơn giá quyết toán của khối lượng hoàn thành...

Đáng lưu ý còn tình trạng phê duyệt diện tích và giá đất tạm tính vượt giá trị dự án BT. Cụ thể tại Thanh Hóa, phê duyệt diện tích và giá đất tạm tính vượt giá trị dự án BT 875,5 tỷ đồng. Tại Khánh Hòa, để xảy ra việc triển khai dự án hệ thống tuyến đường nhánh (GĐ2) khu du lịch bắc bán đảo Cam Ranh trước khi cấp giấy chứng nhận đầu tư. Kiểm toán cũng khẳng định, hầu hết các dự án BT và các dự án đối ứng đều chậm tiến độ so với hợp đồng.

Kiểm toán Nhà nước thấy rằng, tại nhiều địa phương, việc giao đất cho nhà đầu tư thanh toán dự án BT khi đã có văn bản tạm dừng của Bộ Tài chính; giao đất thanh toán cho dự án BT chưa phù hợp quy hoạch, kế hoạch sử dụng đất ; giao đất trước khi dự án BT hoàn thành không đúng quy định  và giao đất cho nhà đầu tư thực hiện dự án đối ứng không qua đấu giá theo quy định của Luật Đất đai 2013.

Kiểm toán Nhà nước cũng điểm mặt tình trạng xác định đơn giá đất chưa phù hợp; Công tác xác định giá đất để giao cho nhà đầu tư tại một số dự án còn tồn tại, bất cập. Việc Bắc Ninh, Thanh Hóa, TP. Hà Nội, áp dụng phương pháp tài sản so sánh khi thẩm định giá là tài sản chưa giao dịch thành công mà chỉ là rao bán trên thị trường, tài sản so sánh chưa đảm bảo tính tương đương với tài sản định giá, một số chỉ tiêu so sánh tỷ lệ điều chỉnh còn chưa phù hợp, thời điểm xác định giá đất của dự án đối ứng chưa phù hợp so với thời điểm quyết định giao đất…

Kết quả kiểm toán 29 dự án BT, Kiểm toán Nhà nước kiến nghị xử lý 5.228 tỷ đồng, trong đó có dự án tỷ lệ xử lý lớn (chiếm 25%) so với giá trị được kiểm toán.

Xem thêm

Có thể bạn quan tâm

VACOD-HBA sẽ tổ chức Hội nghị xúc tiến đầu tư Việt Nam - Australia và Giải Golf doanh nhân quốc tế

VACOD-HBA sẽ tổ chức Hội nghị xúc tiến đầu tư Việt Nam - Australia và Giải Golf doanh nhân quốc tế

Chủ trì Chương trình Bữa sáng Doanh nhân ngày 6/6, Chủ tịch VACOD – HBA TS Nguyễn Hồng Sơn định hướng kiến tạo không gian đối thoại qua mô hình Hội nghị xúc tiến đầu tư và giao lưu Golf quốc tế giúp doanh nghiệp, doanh nhân trong và ngoài nước kết nối, thấu hiểu, từ đó thúc đẩy hợp tác kinh tế...

Tổng Bí thư, Chủ tịch nước Tô Lâm: Thế giới hôm nay đang chứng kiến những biến đổi sâu sắc chưa từng có về môi trường sinh thái

Vì một nền văn minh sinh thái, một Việt Nam xanh và một đại dương hòa bình, bền vững

Tổng Bí thư, Chủ tịch nước nhấn mạnh Việt Nam sẵn sàng là thành viên tích cực, có trách nhiệm của cộng đồng quốc tế trong các nỗ lực ứng phó biến đổi khí hậu, bảo vệ đa dạng sinh học, giảm ô nhiễm nhựa, bảo vệ đại dương, thúc đẩy chuyển dịch năng lượng công bằng và xây dựng nền kinh tế xanh...

VACOD - HBA tăng tốc chuẩn bị “Đối thoại SME 2026: Chính sách mở đường - Doanh nghiệp cất cánh"

VACOD - HBA tăng tốc chuẩn bị “Đối thoại SME 2026: Chính sách mở đường - Doanh nghiệp cất cánh"

Ngay sau khi Chủ tịch VACOD-HBA TS Nguyễn Hồng Sơn khởi động chương trình Hội nghị “Đối thoại SME 2026: Chính sách mở đường - Doanh nghiệp cất cánh" dự kiến tổ chức ngày 24/6 tới, VACOD và HBA đã tích cực triển khai các công việc chuẩn bị, từ nội dung chương trình đến công tác tổ chức, hậu cần...
