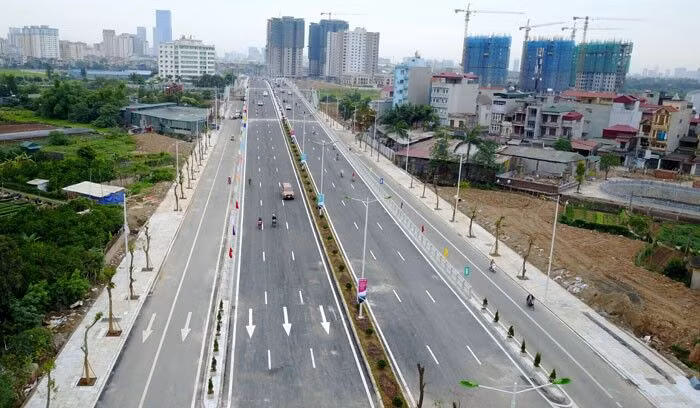

Kiếm toán Nhà nước kiến nghị xử lý gần 400 tỷ tại dự án BT ở Hà Nội

Theo báo cáo mới đây của Kiểm toán Nhà nước (KTNN) vừa gửi Quốc hội, đã chỉ ra hàng loạt sai phạm dự án xây dựng tuyến đường từ đường Lê Đức Thọ đến khu đô thị mới Xuân Phương (Nam Từ Liêm, Hà Nội) th
Kiếm toán Nhà nước kiến nghị xử lý gần 400 tỷ tại dự án BT ở Hà Nội

Cụ thể, KTNN chỉ ra việc lựa chọn chủ đầu tư là Công ty Cổ phần Tasco thiếu năng lực tài chính; thiết kế dự toán không được cơ quan nhà nước có thẩm quyền thẩm định, phê duyệt là nguyên nhân gây thất thoát ngân sách lớn; thương thảo, kí hợp đồng chưa đảm bảo quy định.

Việc giao đất chỉ định cho nhà đầu tư là trái với quy định của Luật Đất đai; việc không quy định cụ thể thời điểm giao đất dẫn đến có dự án được giao đất trước khi thực hiện dự án BT và dự án này cũng được giao đất đối ứng khi dự án BT chưa hoàn thiện.

Bên cạnh đó, việc tạm tính tiền sử dụng đất để xác định giá trị đối ứng khi giao đất cho dự án BT tại thời điểm thực hiện dự án BT dễ dẫn đến thất thoát ngân sách nhà nước.

Tại Dự án Xây dựng tuyến đường từ đường Lê Đức Thọ đến Khu đô thị mới Xuân Phương: Do giá trị hợp đồng BT tạm xác định theo tổng mức đầu tư được duyệt thường cao hơn thực tế thực hiện, thời gian thi công các dự án BT dài và tiền sử dụng đất tạm tính chưa sát đúng nên giá trị tiền sử dụng đất nhà đầu tư phải nộp ngân sách nhà nước khi được giao đất đối ứng tại thời điểm thực hiện dự án thường thấp hơn giá trị khi quyết toán công trình BT.

Theo KTNN, lỗ hổng lớn nhất làm thất thoát tài sản, ngân sách nhà nước là việc xác định giá đất theo phương pháp thặng dư tại Thông tư số 145/2007/TT-BTC ngày 06/12/2007 của Bộ Tài chính và số 36/2014/TT-BTNMT ngày 30/6/2014 của Bộ TN&MT cho phép tính chi phí dự phòng trong chi phí phát triển còn bất hợp lý, không sát hoặc phụ thuộc yếu tố chủ quan dẫn đến giá đất thấp, không sát giá thị trường làm thất thoát lớn tài sản, ngân sách nhà nước.

Tại báo cáo tổng hợp kết quả kiểm toán trên, cơ quan này khiến nghị xử lý tài chính với dự án này lên tới 391,6 tỷ đồng.

Trước đó, Thanh tra Chính phủ cũng có kết luận chỉ ra nhiều sai phạm tại dự án trên.

Ngày 4/2/2008, UBND TP. Hà Nội có quyết định thông qua đề xuất dự án đầu tư xây dựng tuyến đường từ đường Lê Đức Thọ đến Khu đô thị mới Xuân Phương theo hình thức hợp đồng BT. Công ty Cổ phần Tasco là nhà đầu tư được giao lập dự án đầu tư xây dựng tuyến đường này.
Để thực hiện dự án đường Lê Đức Thọ - Khu đô thị mới Xuân Phương, Tasco được UBND TP. Hà Nội đối ứng cho 70ha đất gồm: 30 ha đất tại dự án Đơn vị số 1 phường Xuân Phương, 3.000m2 đất tại 48 Trần Duy Hưng (quận Cầu Giấy) và 38ha đất tại phường Xuân Phương (nay là dự án Xuân Phương Foresa Villa).

Dự án có điểm đầu là nút giao với đường Lê Đức Thọ và điểm cuối là nút giao với đường 70, đi qua các khu đô thị Mỹ Đình 1 - 2, khu đô thị mới Xuân Phương Tasco… thuộc phường Mỹ Đình, Phương Canh, Xuân Phương, quận Nam Từ Liêm.

Tuyến đường có tổng chiều dài là 3,51km, mặt cắt ngang 50m gồm 8 làn xe. Vận tốc thiết kế 60km/h. Trên tuyến có 2 cầu: cầu vượt sông Nhuệ dài 71m và cầu vượt đường sắt dài 365m.

Tổng mức đầu tư của dự án là 1.543 tỷ đồng. Trong đó: đầu tư xây lắp 1.110 tỷ đồng; giải phóng mặt bằng 193 tỷ đồng; quản lý dự án, tư vấn và các chi phí khác 166 tỷ đồng, chi phí dự phòng 73,5 tỷ đồng.

Dự án được Tasco khởi công ngày 15/2/2009, tuy nhiên dự án bị giãn tiến độ nhiều năm đến tháng 4/2017 mới hoàn thành.

>>Sẽ sớm trình nghị định về thanh toán dự án BT

Có thể bạn quan tâm

Giải Golf doanh nhân quốc tế VACOD-HBA 2026 tạo dấu ấn lớn, khí thế hướng đến tháng doanh nhân Việt Nam

Giải Golf doanh nhân quốc tế VACOD-HBA 2026 tạo dấu ấn lớn, khí thế hướng đến tháng doanh nhân Việt Nam

Chủ trì Chương trình Bữa sáng Doanh nhân ngày 5/9, TS Nguyễn Hồng Sơn nêu rõ Giải Golf Doanh nhân Quốc tế VACOD – HBA ghi nhận sức hút và tinh thần đồng hành mạnh mẽ của cộng đồng doanh nhân; đồng thời chia sẻ những đánh giá tích cực từ đợt kiểm tra liên ngành đối với hoạt động của VACOD...

EVFTA sau 6 năm: Cánh cửa thuế quan mở, nhưng lại vướng "bức tường xanh"

EVFTA sau 6 năm: Cánh cửa thuế quan mở, nhưng lại vướng "bức tường xanh"

Nếu những năm đầu, lợi ích lớn nhất của EVFTA được nhìn thấy ở việc cắt giảm thuế quan và mở rộng thị trường, thì hiện nay, cuộc cạnh tranh đã chuyển sang một mặt trận khó hơn là tiêu chuẩn kỹ thuật, an toàn thực phẩm, truy xuất nguồn gốc, phát thải carbon, chống phá rừng và trách nhiệm xã hội...

EVFTA sau 6 năm: Từ cú hích thương mại đến cuộc cải cách sâu hơn của nền kinh tế

EVFTA sau 6 năm: Từ cú hích thương mại đến cuộc cải cách sâu hơn của nền kinh tế

6 năm sau khi Hiệp định Thương mại tự do Liên minh châu Âu (EU) - Việt Nam (EVFTA) có hiệu lực, quan hệ kinh tế Việt Nam - EU đã bước sang một giai đoạn mới, kim ngạch thương mại hai chiều tăng mạnh, xuất khẩu của Việt Nam lập những mốc cao mới, tỷ lệ tận dụng ưu đãi thuế quan cải thiện rõ rệt...
